PJM fehlen 6,8 GW und der Backstop stockt. Die Eingabe vom 29. Oktober entscheidet, wer zahlt

Die FERC hat den 6.831-MW-Backstop von PJM wegen der Kostenverteilung ausgesetzt, und das DOE will, dass Rechenzentren und nicht Privathaushalte zahlen. PJM plant, bis zum 29. Oktober erneut einzureichen.

Priyanka MorSenior Consultant Updated 12 Min. Lesezeit
Teilen
Data center buildings in Ashburn, Loudoun County, Virginia, in the PJM grid region
Data centers in Ashburn, Virginia. Photo: Theodore Christopher, CC0, via Wikimedia Commons.

Das Wichtigste in Kürze

  • Die Kapazitätsauktion von PJM für 2028/2029 schloss an der Preisobergrenze von $325/MW-Tag und verfehlte die Zuverlässigkeitsanforderung dennoch um 6.831 MW, wie der Auktionsbericht von PJM zeigt.
  • Die einmalige Abhilfe von PJM, eine Reliability-Backstop-Beschaffung für diese 6.831 MW, sollte am 30. September beginnen. Die FERC setzte sie am 29. September wegen der Kostenverteilung, der Austrittsregeln für Übertragungsnetzbetreiber und der Sicherheitsleistungen aus.
  • Am 7. Oktober teilte das US-Energieministerium (DOE) der FERC mit, dass die Kosten für die Versorgung von Rechenzentren und anderen Großverbrauchern nicht auf Bestandskunden abgewälzt werden sollten. PJM plant, bis zum 29. Oktober erneut einzureichen.
  • Laut dem Marktüberwacher von PJM verursachte die Last von Rechenzentren 6,3 Mrd. $ bzw. 38 % der Kosten von 16,4 Mrd. $ aus der jüngsten Auktion und 29,4 Mrd. $ über die letzten vier Auktionen.
  • Unsere Berechnung: Bei der Preisobergrenze von $555/MW-Tag könnte der Backstop bis zu rund 1,38 Mrd. $ pro Jahr kosten, bzw. rund 20,8 Mrd. $ über Verträge mit 15 Jahren Laufzeit.

Dem größten Strommarkt der USA sind die Kapazitätsreserven ausgegangen, und der Plan, zusätzliche Kapazität zu beschaffen, hängt an einer einzigen Frage: Wer zahlt? Solange PJM darauf keine Antwort gibt, muss jedes Rechenzentrum, das in den 13 Bundesstaaten und dem District of Columbia im Gebiet von PJM Strom sucht, mit höheren Rechnungen, einem späteren Netzanschluss oder beidem rechnen.

Die Frage ist in diesem Monat akut. Die Anordnung der FERC vom 29. September hat die Backstop-Beschaffung von PJM auf Eis gelegt. Das Energieministerium meldete sich am 7. Oktober mit einer Stellungnahme zu Wort, die Utility Dive als seine erste Eingabe bei der FERC seit mindestens fünf Jahren bezeichnete. Die Mitglieder von PJM treffen sich am 22. Oktober, und PJM plant, bis zum 29. Oktober einen überarbeiteten Vorschlag einzureichen.

6.831 MWFehlbetrag in der Kapazitätsauktion 2028/2029 von PJM gegenüber der Zuverlässigkeitsanforderung (PJM)
6,3 Mrd. $Anteil der Rechnung von 16,4 Mrd. $ aus der jüngsten Auktion, der auf die Last von Rechenzentren zurückgeht (Monitoring Analytics)
29. Okt.Datum, bis zu dem PJM den Backstop erneut bei der FERC einreichen will (Utility Dive)

Wie es so weit kam: zwei Auktionen an der Obergrenze, zwei Fehlbeträge

PJM beschafft Kapazität rund drei Jahre im Voraus in seiner Base Residual Auction. Die letzten beiden Auktionen schlossen jeweils an der Preisobergrenze eines von der FERC genehmigten Preiskorridors: $333,44/MW-Tag für 2027/2028 und $325/MW-Tag für 2028/2029. Beide blieben dennoch hinter dem Bedarf zurück. In der im Juli durchgeführten Auktion für 2028/2029 beschaffte PJM einschließlich der Fixed-Resource-Requirement-Verpflichtungen 149.181,6 MW Kapazität, bei einer Zuverlässigkeitsanforderung von 156.013 MW. Daraus ergab sich ein Fehlbetrag von 6.831,3 MW, nach 6.516 MW im Vorjahr, wie der Ergebnisbericht von PJM zeigt.

Die gesamte Reservemarge lag bei 14,7 %, bei einem Zielwert von 20 %. Die Auktion kostete 16,4 Mrd. $. Ohne die Obergrenze hätte die Rechnung nach Schätzung von PJM 29,7 Mrd. $ betragen, und der Preis hätte bei etwa $555/MW-Tag im gesamten PJM-Gebiet und $777/MW-Tag in der ComEd-Zone gelegen, berichtete Utility Dive. PJM führte einen prognostizierten Lastanstieg von 1.374,5 MW „weitgehend“ auf zusätzliche Großverbraucher zurück.

Die Angebotsseite hält nicht Schritt. In der Auktion für 2028/2029 wurden lediglich 524,7 MW an neuer, leistungsgesteigerter und reaktivierter Kapazität bezuschlagt, nach 774,3 MW im Vorjahr. Nach unserer Berechnung ist der Fehlbetrag etwa 13-mal so groß wie das bezuschlagte neue Angebot.

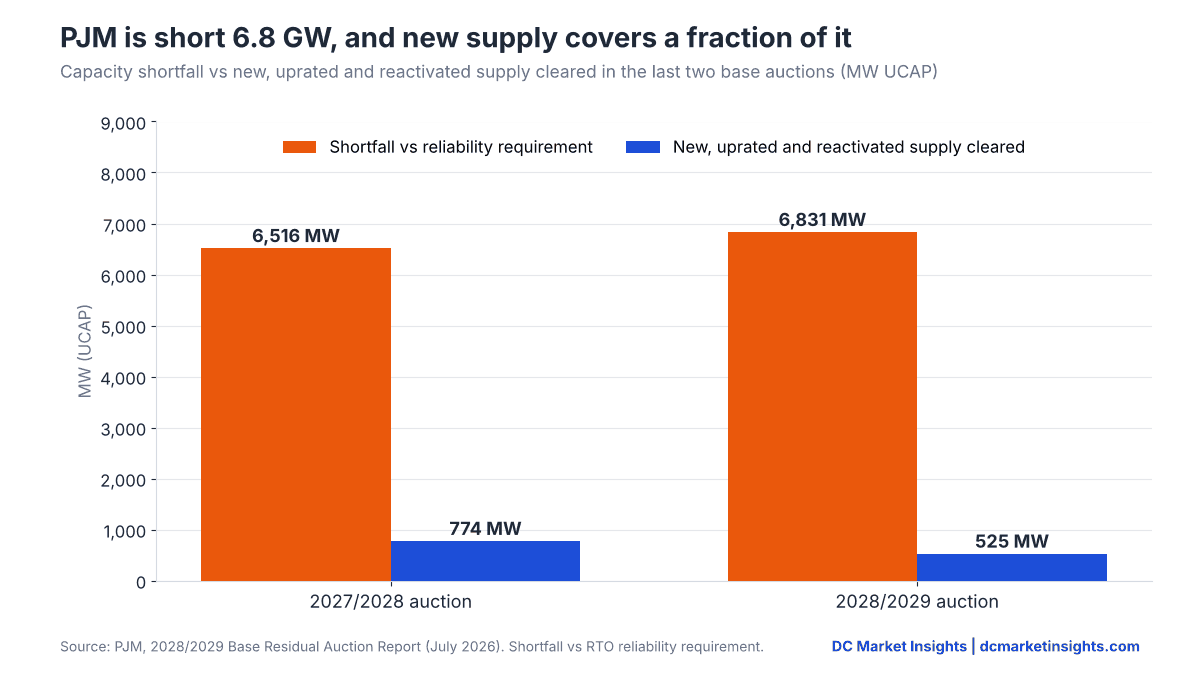

Balkendiagramm: Kapazitätsfehlbetrag von PJM von 6.516 MW in der Auktion 2027/2028 und 6.831 MW in der Auktion 2028/2029, gegenüber 774 MW und 525 MW an bezuschlagter neuer, leistungsgesteigerter und reaktivierter Kapazität
Abbildung 1. Kapazitätsfehlbetrag von PJM gegenüber der in den letzten beiden Basisauktionen bezuschlagten neuen, leistungsgesteigerten und reaktivierten Kapazität (MW UCAP). Quelle: PJM, 2028/2029 Base Residual Auction Report.
PJM-Basisauktion 2027/2028 2028/2029
Markträumungspreis (RTO) $333,44/MW-Tag (Obergrenze) $325,00/MW-Tag (Obergrenze)
Zuverlässigkeitsanforderung (UCAP) 152.400 MW 156.013 MW
Fehlbetrag gegenüber der Anforderung 6.516 MW 6.831,3 MW
Gesamte Reservemarge (Ziel 20 %) 14,9 % 14,7 %
Bezuschlagte neue, leistungsgesteigerte und reaktivierte Kapazität 774,3 MW 524,7 MW
Gesamtkosten der Auktion 16,4 Mrd. $ 16,4 Mrd. $

Quelle: PJM, 2028/2029 Base Residual Auction Report, Juli 2026. Die Anordnung der FERC vom 29. September beziffert den Fehlbetrag für 2027/2028 auf 6.623 MW; wir verwenden den Wert aus dem Bericht von PJM und vermischen die beiden Angaben nicht.

Was sich geändert hat: Der Backstop ist bei der FERC ins Stocken geraten

Der Vorstand von PJM legte seine Antwort in einem Entscheidungsschreiben vom 27. Juli fest. Sie bestand aus drei Teilen: einer einmaligen Reliability-Backstop-Beschaffung, einem „Interim Resource Adequacy Service“ für neue Großverbraucher, die keine eigene Kapazität mitbringen, und einem Large Load Registry.

Bestandskunden sollten keine höheren Kapazitätskosten tragen, die durch neue Großverbraucher verursacht werden

Paula Conboy, Vorsitzende, PJM Board of Managers — Schreiben des PJM-Vorstands, 27. Juli 2026

Der am 31. Juli bei der FERC eingereichte Backstop sah ein anfängliches Ziel von 6.831 MW vor, abzüglich unterzeichneter bilateraler Verträge und sonstiger neuer Kapazität. Teilnehmen durften nur neue Erzeugungsanlagen sowie nachweislich neue Laststeuerung (Demand Response) und dezentrale Ressourcen. Die Ressourcen müssen bis zum 1. Juni 2032 den kommerziellen Betrieb aufnehmen. Die Verträge könnten bis zu 15 Jahre laufen, zu einem nach MW gewichteten Durchschnittspreis von höchstens $555/MW-Tag, wie aus dem Factsheet von PJM hervorgeht. Das Angebotsfenster sollte vom 30. September bis zum 21. Oktober laufen.

Reliability-Backstop-Beschaffung Wie von PJM eingereicht
Anfängliches Ziel 6.831 MW, abzüglich bilateraler Verträge und sonstiger neuer Kapazität
Zugelassene Ressourcen Neue Erzeugung; neue Laststeuerung und dezentrale Ressourcen mit Nachweis
Frist für den kommerziellen Betrieb 1. Juni 2032
Vertragslaufzeit Bis zu 15 Jahre
Preisobergrenze Nach MW gewichteter Durchschnitt von $555/MW-Tag
Kostenverteilung (wie eingereicht) Auf Zonen anteilig nach ihrem Anteil am Ziel, dann auf die Versorgungsunternehmen (Load-Serving Entities) in jeder Zone
Maximale jährliche Kosten an der Obergrenze Rund 1,38 Mrd. $ (unsere Berechnung: 6.831 MW × $555 × 365 Tage)
Maximale Kosten über 15 Jahre Rund 20,8 Mrd. $, nicht abgezinst (unsere Berechnung)

Quellen: PJM, Factsheet Reliability Backstop Procurement, Juli 2026; FERC-Anordnung, Docket ER26-3380-000, 29. Sept. 2026. Unsere Werte an der Obergrenze unterstellen, dass das gesamte Ziel zum Höchstpreis beschafft wird. Bilaterale Verträge und niedrigere Gebote würden sie verringern.

Die FERC genehmigte den Antrag nicht in der eingereichten Form. In ihrer Anordnung vom 29. September (Dockets ER26-3380-000 und EL26-108-000) nahm die Kommission den Antrag an, setzte ihn für fünf Monate aus und ließ ihn vorbehaltlich einer Rückerstattung zum 28. Februar 2027 in Kraft treten. Sie stellte fest, dass drei Teile möglicherweise ungerecht und unangemessen sind: die Kostenverteilung, die Austrittsregeln für Übertragungsnetzbetreiber und die Sicherheitsleistungen der Versorgungsunternehmen. Diese Punkte verwies sie in ein schriftliches Anhörungsverfahren und legte PJM nachdrücklich nahe, stattdessen einen neuen Vorschlag einzureichen. PJM stellte die Beschaffung zurück.

Das Energieministerium reichte daraufhin am 7. Oktober eine Stellungnahme ein. „PJM sollte die von der Kommission benannten Reformen zur Kostenverteilung und weitere Reformen umsetzen“, schrieb das DOE, damit die Kosten nicht „unfair“ auf bestehende Stromkunden „abgewälzt“ werden, berichtete Utility Dive. Das DOE verwies zudem auf das Ratepayer Protection Pledge des Weißen Hauses, das PJM-Versorger wie AEP, Dominion Energy, Exelon, FirstEnergy und PPL unterzeichnet haben. PJM-Sprecher Jeffrey Shields sagte Utility Dive, PJM wolle bis zum 29. Oktober einreichen, statt eine Anhörung abzuwarten, die bis in den Februar 2027 andauert.

Wer betroffen ist und wie stark

Bestandskunden. Der unabhängige Marktüberwacher von PJM, Monitoring Analytics, gibt an, dass die bestehende und prognostizierte Last von Rechenzentren die Erlöse am Kapazitätsmarkt über die Auktionen 2025/2026 bis 2028/2029 um rund 29,4 Mrd. $ erhöht hat. Das entspricht 46 % der gesamten Kapazitätskosten von 63,6 Mrd. $, berichtete Utility Dive. In seinem State-of-the-Market-Bericht für das erste Halbjahr 2026 bezifferte der Marktüberwacher die gesamten Großhandelskosten für Strom auf $114,50/MWh, ein Anstieg um 50,3 % gegenüber $76,16/MWh ein Jahr zuvor. Die Last von Rechenzentren am Kapazitätsmarkt trug $11,11/MWh bzw. 9,7 % zu diesen Kosten bei.

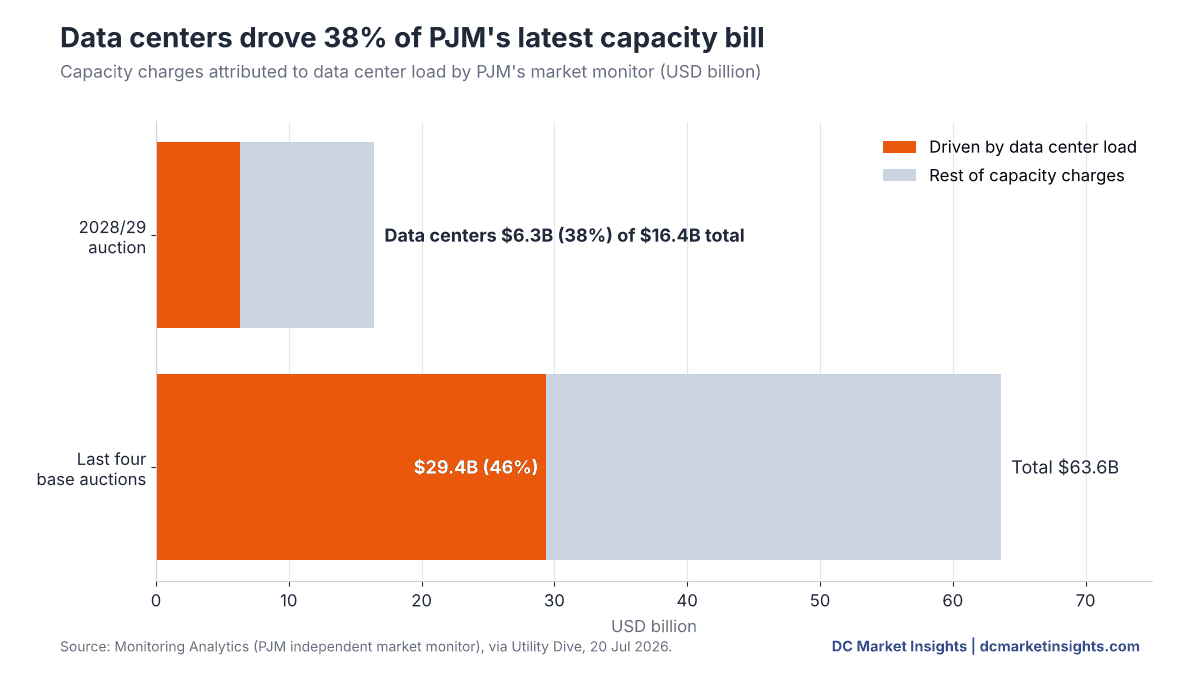

Gestapeltes Balkendiagramm: Die Last von Rechenzentren verursachte 6,3 Mrd. $ (38 %) der Kapazitätskosten von 16,4 Mrd. $ bei PJM für 2028/2029 und 29,4 Mrd. $ (46 %) von 63,6 Mrd. $ über die letzten vier Basisauktionen
Abbildung 2. Vom Marktüberwacher von PJM der Last von Rechenzentren zugeordnete Kapazitätskosten. Quelle: Monitoring Analytics, über Utility Dive, 20. Juli 2026.

Der Bericht von Utility Dive vom 27. August über die ersten sieben Monate des Jahres 2026 nennt einen Anteil der Rechenzentren von 9 % ($10,48/MWh von $116,53/MWh). Der Halbjahresbericht des Marktüberwachers nennt 9,7 % ($11,11 von $114,50). Die Zeiträume unterscheiden sich, daher sollten die Werte nicht kombiniert werden.

PJM macht weiter, als wäre alles beim Alten.

Joseph Bowring, Präsident, Monitoring Analytics — Utility Dive, 20. Juli 2026

Rechenzentrumsentwickler. Der Streit über die Kostenverteilung entscheidet darüber, ob neue Rechenzentren einen größeren Anteil am Backstop tragen. An der Obergrenze von $325/MW-Tag kostet Kapazität rund 118.625 $ pro MW-Jahr. Für eine Last von 100 MW sind das rund 11,9 Mio. $ pro Jahr allein an Kapazitätskosten (unsere Berechnung, vor den Lastskalierungsfaktoren von PJM). Eine Kostenverteilung, die zuerst neue Großverbraucher belastet, würde Backstop-Kosten noch hinzufügen. Auch die Zeitpläne sind gefährdet. Nach dem Plan des Vorstands würden neue Großverbraucher, die bis zum 1. Juni 2027 nicht genügend Kapazität mitbringen, den Interim Resource Adequacy Service erhalten, der abgeregelt werden kann, bevor die Pre-Emergency-Laststeuerung von PJM abgerufen wird.

Nord-Virginia und andere PJM-Standorte. Die Daten von DC Market Insights erfassen 25 Anlagen in Virginia mit angegebener Kapazität: 495 MW in Betrieb, 351,5 MW im Bau und 768 MW in Planung, darunter der 300-MW-Campus von CloudHQ in Manassas und die zwei 96-MW-Gebäude von Digital Realty in Manassas. In den gesamten Vereinigten Staaten verzeichnet unser Tracker 12.517 MW im Bau und 20.699 MW in Planung bei den 326 von 1.173 Anlagen mit angegebener MW-Leistung. Dabei handelt es sich um IT- oder Anlagen-MW, nicht um die UCAP von PJM; sie zeigen also das Risiko, nicht einen Anteil am Fehlbetrag.

Erzeuger und neues Angebot. Sie können von 15-Jahres-Verträgen zu bis zu $555/MW-Tag profitieren, allerdings erst, wenn die Regeln feststehen. Julia Hoos, Leiterin USA East bei Aurora Energy Research, warnte im Juli vor einer „Interventions-Abwärtsspirale“ im Markt von PJM, berichtete Utility Dive. Die Verzögerung trifft auch Entwickler, die Angebote für ein Fenster vorbereiten, das sich noch nicht geöffnet hat.

„Bring your own power“ ist die Antwort der Branche

Die schnellste Entlastung kam bislang von bilateralen Vereinbarungen, die der Backstop auf sein Ziel anrechnet. Am 6. Oktober gaben Google und Constellation Energy eine Vereinbarung bekannt, durch Leistungssteigerungen an 11 Blöcken in Illinois, Pennsylvania und New Jersey 890 MW an Kernkraftkapazität in das PJM-Netz einzubringen, gestützt durch Investitionen von mehr als 4,3 Mrd. $; die erste Leistungssteigerung wird bis 2028 erwartet. Eine separate 15-Jahres-Vereinbarung umfasst 2.700 MW bestehender Erzeugung von Constellation, wie aus der Mitteilung der Unternehmen hervorgeht. Nach unserer Berechnung entsprechen 890 MW rund 13 % des Ziels von 6.831 MW, wobei Nennleistungssteigerungen und die UCAP von PJM unterschiedlich gemessen werden.

Wir haben uns verpflichtet, unser Wachstum verantwortungsvoll zu bewältigen, indem wir aktiv in saubere, zuverlässige Energie investieren.

Amanda Peterson Corio, Global Head of Energy and Power, Google — Constellation Energy, 6. Okt. 2026

Bowring hat sich für eine strengere Variante ausgesprochen: Großverbraucher sollten ihre eigene Erzeugung vertraglich sichern, und wer das nicht kann, sollte an einer separaten Auktion mit 15-Jahres-Verträgen teilnehmen müssen. Der Vorstand von PJM ging einen Teil dieses Weges. Ab dem Lieferjahr 2029/2030 sollen neue Großverbraucher, die über die Prognose für 2028/2029 hinausgehen, so lange aus der Auktionsnachfrage herausgenommen werden, bis ihre neue Kapazität angeboten wird.

Die Auktion im Dezember wartet nicht

Die nächste Basisauktion für 2029/2030 findet im Dezember statt. Der People’s Counsel von Maryland forderte PJM auf, die veröffentlichte Lastprognose um Großverbraucher zu bereinigen, die möglicherweise nicht realisiert werden. Der Vorstandschef von PJM lehnte dies in einem Schreiben vom 1. September ab und erklärte, dass ohnehin eine erhebliche Lastreduzierung nötig wäre, damit die Auktion unterhalb der Obergrenze schließt.

wir sind nicht der Ansicht, dass wir versuchen sollten, weitere Anpassungen an der Lastprognose für die Auktion 29/30 vorzunehmen.

David E. Mills, President und CEO, PJM Interconnection — PJM-Schreiben, 1. Sept. 2026

Aus unserer Sicht ist eine dritte Auktion an oder nahe der Obergrenze das Basisszenario. Offen ist, ob der Backstop vor der Auktion steht, sodass die Lücke von 2028/2029 nicht in das Jahr 2029/2030 übertragen wird.

Nicht nur PJM

Auch andere Netzbetreiber schreiben die Kostenfrage für Großverbraucher in ihre Regeln. Am 2. Oktober beantragte MISO bei der FERC eine 120-tägige Large Load Addition Resource Study für Lasten über 200 MW, die mit neuer Erzeugung gekoppelt sind, und bat um eine Entscheidung bis zum 2. Dezember, berichtete Utility Dive. In Texas prüft ERCOT eine Warteschlange von Großverbrauchern mit 474 GW, wie wir in unserer Analyse vom 7. Oktober berichtet haben. Ein im Mai verabschiedetes Gesetz in Florida verpflichtet Rechenzentren über 50 MW, die vollen Kosten ihres Netzanschlusses zu tragen. Grid Strategies stellte fest, dass die bei der FERC eingereichten Lastprognosen der Versorger für Rechenzentren bis 2030 rund 40 % über glaubwürdigen Branchenprognosen lagen, berichtete Utility Dive. Diese Lücke ist der Grund, warum die Regulierer wollen, dass neue Lasten und nicht Bestandskunden das Risiko tragen.

Was das für Betreiber, Investoren und Anbieter bedeutet

Unsere Einschätzung auf Grundlage der oben genannten Eingaben:

  • PJM-Kapazität an der Obergrenze modellieren. Verwenden Sie $325-$333/MW-Tag bzw. rund 118.625 $ pro MW-Jahr als Basisszenario für die Budgets 2028-2030 und rechnen Sie nicht mit einer Rückkehr zu früheren Preisen.
  • Einen Backstop-Aufschlag einpreisen. Die Obergrenze liegt bei rund 1,38 Mrd. $ pro Jahr im gesamten PJM-Gebiet (unsere Berechnung). Wenn die Eingabe vom 29. Oktober zuerst neue Großverbraucher belastet, könnte ein großer Teil davon auf den Tarifen von Rechenzentren landen.
  • Eigene Kapazität mitbringen, um Rechnung und Warteschlange zu verkürzen. Bilaterale Vereinbarungen verringern das Ziel von 6.831 MW. Die Leistungssteigerungen von Google und Constellation zeigen die Vorlage: 890 MW, rund 13 % des Ziels.
  • Ab Juni 2027 mit Abregelungen planen. Neue Lasten ohne ausreichende Kapazität würden einen unterbrechbaren Übergangsdienst erhalten. Verträge für KI-Mieter brauchen Notstromversorgung und Abregelungsklauseln.
  • Anbieter: Der Backstop ist ein Auftragsbuch in Wartestellung. Bis zu 6.831 MW an neuer Erzeugung, Laststeuerung und Speicher mit einer Frist bis 2032. Die Nachfrage nach Turbinen, Speichern und Schaltanlagen folgt den Regeln, nicht der Ankündigung.

Optionen für Vor-Ort- und Notstromversorgung unter diesen Regeln finden Sie in unserem Bericht Data Center Generator Market. Zu Laststeuerung und Speichern siehe den Bericht Data Center Energy Storage Market. Zur KI-Nachfrage hinter den Lastprognosen siehe den Bericht AI Data Center Market. Verfolgen Sie die Regeln auf unserer Seite zu Strom und Politik in den Vereinigten Staaten, die Standorte auf der Rechenzentrumskarte der Vereinigten Staaten und Strom- und Campus-Deals im Deal Tracker.

Worauf als Nächstes zu achten ist

  • 22. Oktober 2026: Sondersitzung des Members Committee von PJM zum überarbeiteten Backstop.
  • 29. Oktober 2026: Geplante neue Eingabe von PJM nach FPA Section 205 bei der FERC, einschließlich der Kostenverteilung.
  • Etwa 13. November 2026: Erste Schriftsätze im schriftlichen Anhörungsverfahren der FERC, sofern dieses nicht ausgesetzt wird.
  • 2. Dezember 2026: Von MISO beantragte Entscheidung der FERC zu seiner beschleunigten Studie für Großverbraucher.
  • Dezember 2026: Base Residual Auction von PJM für 2029/2030.
  • 28. Februar 2027: Von der FERC festgelegtes Inkrafttreten des ausgesetzten Backstops, vorbehaltlich einer Rückerstattung.
  • 1. Juni 2027: Stichtag für den Interim Resource Adequacy Service von PJM für neue Großverbraucher.

Häufig gestellte Fragen

Wie groß ist der Kapazitätsfehlbetrag von PJM?

6.831 MW. In der Auktion für 2028/2029 beschaffte PJM 149.181,6 MW bei einer Zuverlässigkeitsanforderung von 156.013 MW, was eine gesamte Reservemarge von 14,7 % bei einem Zielwert von 20 % ergibt. Bei der vorherigen Auktion fehlten 6.516 MW.

Was ist die Reliability-Backstop-Beschaffung von PJM?

Eine einmalige Beschaffung von bis zu 6.831 MW an neuer Erzeugung, Laststeuerung und dezentralen Ressourcen, mit Verträgen von bis zu 15 Jahren zu einem Durchschnittspreis von höchstens $555/MW-Tag. Die FERC setzte sie am 29. September 2026 wegen der Kostenverteilung, der Austrittsregeln für Übertragungsnetzbetreiber und der Sicherheitsleistungen aus.

Wie stark haben Rechenzentren die Kapazitätskosten von PJM erhöht?

Laut dem Marktüberwacher von PJM um rund 29,4 Mrd. $ über die letzten vier Basisauktionen, das sind 46 % von 63,6 Mrd. $. In der Auktion für 2028/2029 verursachte die Last von Rechenzentren 6,3 Mrd. $ bzw. 38 % von 16,4 Mrd. $.

Wann reicht PJM den Backstop erneut ein?

Bis zum 29. Oktober 2026, wie PJM Utility Dive mitteilte. Eine Sondersitzung des Members Committee ist für den 22. Oktober angesetzt. Das DOE hat die FERC aufgefordert sicherzustellen, dass die Kosten von Großverbrauchern nicht auf Bestandskunden abgewälzt werden.

Quellen

  1. Utility Dive, “DOE presses PJM on ratepayer protections from large load costs”, 8. Okt. 2026. Link
  2. US-Energieministerium, Stellungnahme bei der FERC (Accession 20261007-5181), 7. Okt. 2026. Link
  3. FERC, Order on PJM Reliability Backstop Procurement, 196 FERC ¶ 61,245, Dockets ER26-3380-000 und EL26-108-000, 29. Sept. 2026. Link
  4. PJM, Factsheet “Reliability Backstop Procurement”, Juli 2026. Link
  5. PJM, “2028/2029 Base Residual Auction Report”, Juli 2026. Link
  6. PJM Board of Managers, Entscheidungsschreiben zu CIFP, Reliability-Backstop-Beschaffung und Connect and Manage, 27. Juli 2026. Link
  7. PJM, Antwort des President und CEO an das Maryland Office of People’s Counsel zur Base Residual Auction 2029/2030, 1. Sept. 2026. Link
  8. Monitoring Analytics, “2026 State of the Market Report for PJM: January through June”, 2026. Link
  9. Utility Dive, “PJM capacity prices hit price cap, reserve shortfall grows”, 15. Juli 2026. Link
  10. Utility Dive, “Data centers drove $6.3B in PJM capacity auction costs: market monitor”, 20. Juli 2026. Link
  11. Utility Dive, “Data center load made up 9% of PJM wholesale costs so far in 2026: market monitor”, 27. Aug. 2026. Link
  12. Constellation Energy, “Google and Constellation announce landmark agreement to bring 890 MW of new nuclear capacity to PJM grid”, 6. Okt. 2026. Link
  13. Utility Dive, “MISO proposes fast-track large load, generation study process”, 5. Okt. 2026. Link
  14. Utility Dive, “Efforts to curb data center speculation gain ground across the US”, 23. Sept. 2026. Link
  15. Das Weiße Haus, “Ratepayer Protection Pledge”. Link
  16. DC Market Insights, Rechenzentrums-Tracker und Strom- und Politikdaten für die Vereinigten Staaten, Stand 12. Okt. 2026. Link
Teilen

Mehr dazu: verwandte Berichte

Alle Berichte ansehen

Sie brauchen die Zahlen hinter dieser Meldung?

Fragen Sie den Analysten, der ihn geschrieben hat.

Ein Senior-Analyst antwortet innerhalb eines Werktags.

Mit einem Analysten sprechen

Weitere Branchen-Updates

Alle Branchen-Updates
