要点
- ロイターが10月6日に報じたところによると、アラゴン州は今後10年間で600億ユーロを超えるデータセンターおよびデジタルインフラ投資を見込んでおり、すでに10件を超える大型プロジェクトの手続きを迅速化している。
- スペイン環境移行省(MITECO)によると、スペインは2021年以降、データセンターに対して12 GWを超える系統アクセス権・接続権を付与している。これに対し、同国のAI戦略が2030年までに必要とする需要は3.5~4 GWである。
- Aragón Digitalの報道によると、アラゴン州は9月30日、カラトラオにおけるQTS(Blackstone)の「Proyecto Rhodes」を承認した。投資額は最大134億7,100万ユーロに上る。
- 王令案は、系統アクセスの条件として、80%を時間単位で一致させた再生可能エネルギー供給、EU域内でのデータ保管、最高クラスのPUEおよびWUEを求める内容である。Ashurstの弁護士らは、2026年10月~11月頃の承認を見込んでいる。
- スペインでは11月29日に解散総選挙が実施される。野党・国民党は、王令が成立した場合にはプロジェクトが「再評価」されるとの姿勢を示している。
スペイン北東部は、欧州においてデータセンター資本に最も大きく門戸を開いた地域の一つとなった。今後7週間の焦点は、誰がその門をくぐり、どのような条件が課されるかである。
この2週間足らずの間に、3つの動きがあった。9月30日、アラゴン州はBlackstoneが支援する最大135億ユーロのキャンパスを承認した。10月初めには、スペイン政府が、付与済みの12 GWの系統アクセスのうちどれが実際に建設されるかを決める王令を今月中に承認する方針を示した。そして10月5日、ペドロ・サンチェス(Pedro Sánchez)首相が11月29日の総選挙実施を表明し、ルール全体に期限が設けられることとなった。
アラゴン州はいかにして欧州の「ファストレーン」となったか
アラゴン州が用いる手段は補助金ではなく、ある「地位」である。ロイターの報道によると、「アラゴン州一般利益プロジェクト」(PIGA)に指定されたプロジェクトは、迅速な計画決定、土地収用権限、地方税の優遇を受けられ、さらにワンストップの投資家窓口が毎週進捗を報告する。PIGAにより、承認までの期間は数年から12か月未満に短縮され得る。アラゴン州はこの仕組みで10件を超える大型データセンタープロジェクトの手続きを迅速化してきた。
非常に複雑になり得るプロセスを、私たちは単に合理化しているだけです。
その中核を担うのがAmazon Web Servicesである。La Moncloa(スペイン首相府)によると、AWSは3月、スペインへの投資計画を337億ユーロに引き上げた。2024年に確認された157億ユーロに180億ユーロを上積みしたもので、テルエル、ウエスカ、サラゴサに新施設が計画されている。政府はこれを同国におけるAmazon最大の投資と位置付けた。ロイターは、これが米国外におけるAWSの同種投資として最大であると報じている。Microsoftはアラゴン州に最大100億ユーロを計画しており、Merlin Propertiesも12億ユーロのプロジェクトが迅速審査の対象となっている。

この2週間で何が変わったか
過去最大の単独承認。Aragón Digitalの報道によると、アラゴン州政府は9月30日、カラトラオにおけるQTSの「Proyecto Rhodes」キャンパスについて、最大134億7,100万ユーロの投資を伴うPIGAを承認した。QTSは、現地工事を直ちに開始するとしている。アラゴン州のホルヘ・アスコン(Jorge Azcón)州首相は、キャンパスが完成すれば3,400人の雇用を生み出す可能性があると述べた。その内訳には、第1期の直接的な建設雇用1,200人と、稼働後の最大200人の常勤雇用が含まれる。

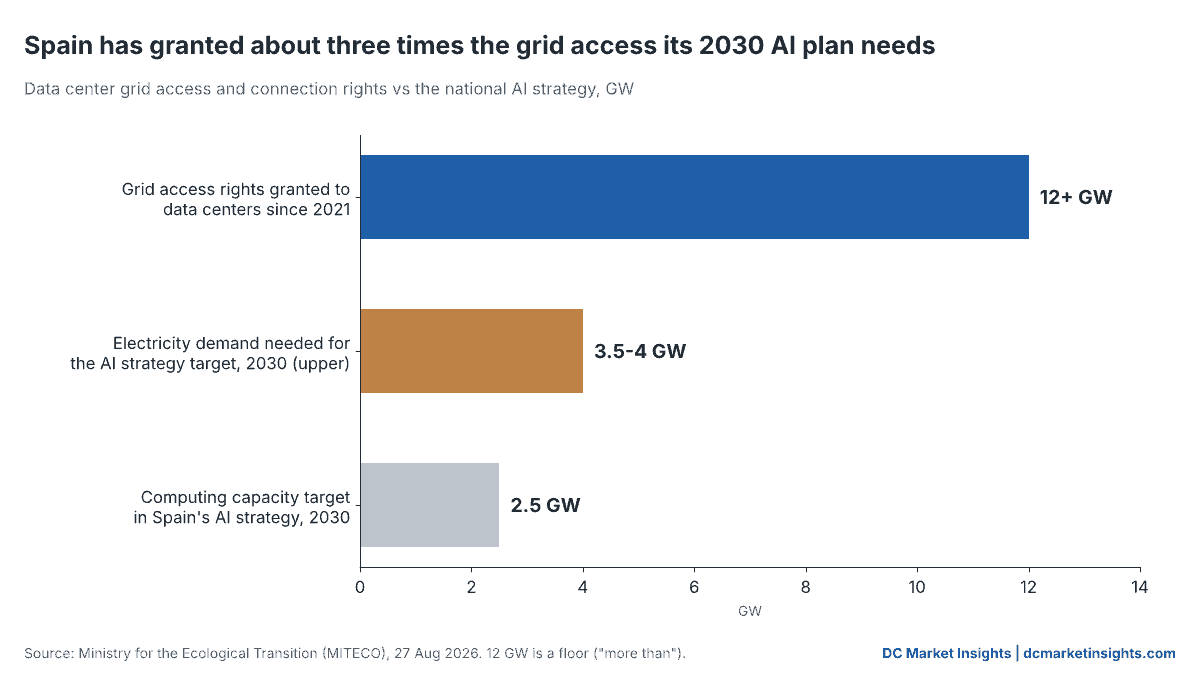

期日の決まった国のルール。10月4日、Energías Renovablesは、政府がデータセンターを規制する王令を10月中に承認する方針だと報じた。MITECOは8月27日に草案をパブリックコンサルテーションに付し、意見募集の期限は9月4日であった。同省自身の数値が、選別の仕組みを求める理由を示している。MITECOによると、スペインのAI戦略は2030年までに約2.5 GWの計算能力を必要とし、これは3.5~4 GWの電力需要に相当する。ところが、2021年以降にデータセンターへ付与された系統アクセス権・接続権は12 GWを超えている。

当社の試算では、すでに付与されたアクセスは、国のAI戦略が2030年までに必要とする需要の3~3.4倍に当たる(12 GWに対し3.5~4 GW)。この差は、機会とリスクを一つの数字で表している。計画が想定するよりはるかに多くのプロジェクトを受け入れる余地がある一方で、書類上の容量のすべてが、より厳格な審査を通過するわけではない。
ルールに期限を課す選挙。Al Jazeeraの報道によると、議会が政府の住宅対策を否決したことを受け、サンチェス首相は10月5日、11月29日に解散総選挙を実施すると表明した。野党はすでに、王令をどう扱うかを明らかにしている。
提案されている王令が承認されれば、多くのプロジェクトは間違いなく再評価されることになるだろう
王令案が新設データセンターに求めるもの
Ashurstのクライアント向けアラートによると、草案は系統アクセス・接続許可の条件として、デジタル主権、効率性、再生可能エネルギー供給という3つの要件を同時に満たすことを求める。対象はアクセス電力1 MW以上の施設である。
| 王令案の要件 | 内容 |
|---|---|
| 適用範囲 | アクセス電力1 MW以上の施設。IT電力500 kW以上の施設には、既存の接続済み施設を含めて年次報告を義務付け |
| デジタル主権 | 事業者がEU域内に設立されていること。データ、メタデータ、運用記録をEU域内に保管すること。EU域外の当局によるアクセスを管理すること。施行は省令の発出後に限る |
| 効率性 | EUの格付け制度(2027年8月から適用見込み)でPUEおよびWUEがクラスAであること。暫定上限はPUE 1.15、WUE 0.1 |
| 再生可能エネルギー供給 | 再生可能エネルギーが電源構成の90%を超えるまで、消費の少なくとも80%を再生可能エネルギーとすること。新たな1 MWごとに、稼働開始前18か月以内に設置された新規の再生可能エネルギー1 MWで対応させること。80%は時間単位で一致させること |
| パイプライン上の既存プロジェクト | 審査中の申請:適合性の証明に3か月。許可を取得済みで未接続のもの:6か月以内に証明できなければ許可は失効。保有者は6か月以内であれば保証金を失うことなく権利を放棄できる |
| 接続済みの施設 | アクセス条件の適用は免除。報告義務は引き続き適用 |
出典:MITECO、2026年8月27日、Ashurst、2026年9月1日。本文は草案であり、変更される可能性がある。MITECOによると、審査中のプロジェクトに3か月の期限が適用されるのは、系統アクセスの入札を待っている場合に限られる。
投資家がモデルに織り込むべきは、この経過措置の期限である。王令が11月下旬に施行された場合、アクセスを付与済みで未接続のプロジェクトは、2027年5月下旬頃までにすべての要件への適合を証明しなければ、許可を失うことになる(Ashurstが説明する6か月ルールに基づく当社試算)。業界はこれを厳しすぎるとしている。
交渉はできます。しかし、スペインが欧州で最も規制の厳しい国になることは、交渉の余地がありません
日本語訳:「交渉はできる。しかし、スペインが欧州で最も規制の厳しい国になることは交渉の余地がない」。ESdiarioの報道によると、全国データセンター協会であるSpainDCは、草案がこのまま進めば国際企業3社が総額90億ユーロのプロジェクトを中止すると警告していると述べた。SpainDCは、これらのプロジェクトが、2030年までにスペインで計画されている669億ユーロのデータセンター投資の15%に当たるとしている。
SpainDCの2つの数値は完全には整合しない。90億ユーロは669億ユーロの13.5%であり(当社試算)、15%ではない。ESdiarioはこの差について説明していない。
誰が、どれだけ恩恵を受けるか
土地、電力、許可をすでに確保したハイパースケーラー。AWSの337億ユーロの計画とMicrosoftの最大100億ユーロの計画は、承認済みまたは手続きが進行中のPIGAに基づいている。接続済みの施設は新たなアクセス審査を免除される。競合他社が適合性の証明に費やす1か月ごとに、すでに受電済み、あるいはそれに近い容量にとっては1か月分の優位が生まれる。
BlackstoneとQTS。Proyecto Rhodesは州の承認を得て、現地着工に至っている。同社が抱えるリスクは国の審査である。これほどの規模で再生可能エネルギーの追加性と時間単位の一致を満たすには、大規模な専用の再生可能エネルギーポートフォリオが必要となる。アラゴン州には資源がある。課題は、稼働開始前18か月以内にそれを契約することである。
再生可能エネルギー開発事業者と蓄電。80%の時間単位一致ルールは、事実上の受注残である。データセンターの新規1メガワットごとに新規の再生可能エネルギー1メガワットを対応させる必要があり、時間単位の審査は、需要家を蓄電による出力安定化へと向かわせる。
効率化・冷却ベンダー。当社の見解では、PUE 1.15、WUE 0.1という暫定上限は、新設施設にとって厳しい水準となるだろう。これらは液冷やクローズドループ冷却、高効率の電力系統に有利に働く。DC Market Insightsは、スペインのデータセンター市場を2025年に63億7,905万米ドルと推計しており、2035年には146億5,280万米ドルに拡大すると見込んでいる。
地域社会と懐疑派。地元レベルでの恩恵はそれほど明確ではない。同党によると、10月8日、PSOE(社会労働党)のヘスス・モラレス(Jesús Morales)議員はアラゴン州議会で、Fundación Basilio Paraísoを引用し、データセンターは同州のエネルギー消費を3倍に押し上げる一方、創出される常勤雇用は2,000~3,000人で、アラゴン州の雇用の約0.5%にとどまると述べた。elDiario.esは2025年、当時PIGA手続き中だった5件のプロジェクトが年間約1万6,000 GWhを消費する見通しだと報じた。前年のアラゴン州全体の消費量は約1万GWhであった。ロイターによると、Ecologistas en Acciónは、Amazonの迅速審査に異議を唱え、大規模データセンター開発に対するスペイン初とみられる訴訟を提起している。

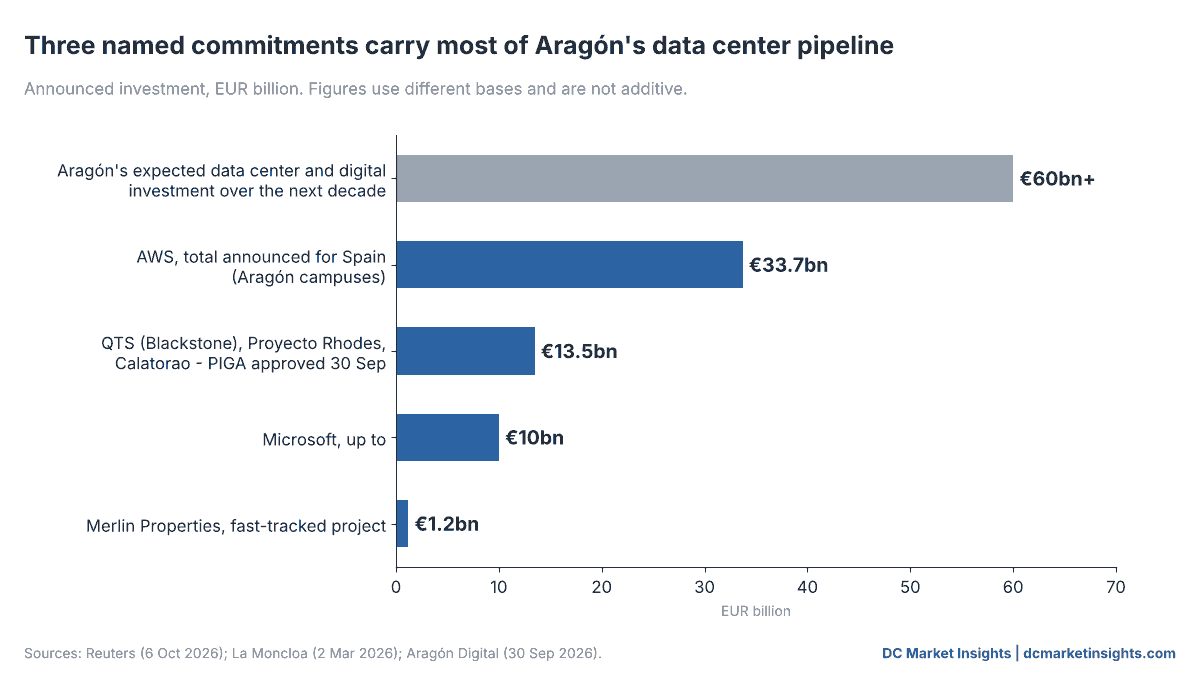

| プロジェクト(アラゴン州) | 投資額 | 状況 | 出典 |
|---|---|---|---|
| AWS、アラゴン州内のキャンパス(スペイン全体の計画) | 337億ユーロ | 2026年3月発表。以前のPIGAは2025年に承認 | La Moncloa、elDiario.es |
| QTS(Blackstone)、Proyecto Rhodes、カラトラオ | 最大134億7,100万ユーロ | 2026年9月30日にPIGA承認。現地工事開始 | Aragón Digital |
| Microsoft | 最大100億ユーロ | 迅速審査の対象 | ロイター |
| Merlin Properties | 12億ユーロ | 迅速審査の対象 | ロイター |
| アラゴン州が今後10年間に見込む総額 | 600億ユーロ超 | 州の見通し | ロイター |
出典:ロイター(Khaleej Times経由)、2026年10月6日、La Moncloa、2026年3月2日、Aragón Digital、2026年9月30日。AWSの数値はアラゴン州だけでなくスペイン全体を対象としているため、各行を州の総額に合算すべきではない。
真の関門は送電網である
不足しているのは資金ではない。系統容量である。Energías Renovablesの報道によると、2025年9月に政府が提示した送電計画案は135億ユーロを超える投資を想定していた。同計画案は、2020年以降、全国で需要側プロジェクトに43 GWを超えるアクセス権が付与された一方、計画が供給を見込むのは送電網で27.7 GW、配電網で5.3 GWにとどまると指摘している。アラゴン州については、2024年の同州のピーク需要1.6 GWに対して容量を250%以上引き上げることを提案しており、アクセスの大半をデータセンターが占める。elDiario.esは2025年、Red Eléctricaが需要が容量を上回る系統ノード71か所を挙げ、そのうち10か所がアラゴン州にあると報じた。
だからこそ、王令はどの単一キャンパスよりも重要なのである。当社の見解では、王令は、国が建設を計画する送電網の数倍規模に膨らんだ待機列を選別する装置として機能する。EU域内でのデータ保管、時間単位の再生可能エネルギー、クラスAの効率性を示せないプロジェクトは、それを示せるプロジェクトのために容量を明け渡すことになるだろう。
より広い構図:南欧と北欧が同じ資本を奪い合う
系統と土地をデータセンター投資に変えようと競っている市場は、スペインだけではない。同じ週に、他の3つの市場もそれぞれの条件を打ち出した。
| 市場 | 最新の数値 | 提示条件 | 日付 |
|---|---|---|---|
| スペイン・アラゴン州 | 10年間で600億ユーロ超を見込む | PIGAによる迅速審査:12か月未満で承認 | 2026年10月6日 |
| イタリア | 2036年までに商業用データセンターへ369億ユーロの投資。2025年の460 MWから2031年までに約2.3 GWへ | 系統接続申請は60~100 GW超。うち進んだ段階にあるのは約1.9 GWのみ | 2026年10月8日 |
| フィンランド | Applied Digital:潜在的な電力容量は最大1 GW、2028年に初受電 | 冷涼な気候と電力。ハイパースケール顧客と協議中 | 2026年10月6日 |
| オーストラリア・ニューサウスウェールズ州 | 州重要案件パイプラインに503億豪ドル相当の19件 | 消費者への純負担がないことを含む6原則を満たすプロジェクトは75日以内に審査 | 2026年8月17日 |
出典:ロイター、The Next Web(Italian Datacenter Associationを引用)、DCD、ニューサウスウェールズ州政府。各数値は対象範囲と通貨が異なり、行ごとの比較はできない。
構図はどこでも同じである。イタリアで60~100 GW超の申請に対し、進んだ段階のプロジェクトが1.9 GWにとどまることが示すように、申請は系統が供給できる量をはるかに上回っている。各国政府は、自らコストを負担するプロジェクトに対して許可を迅速化することで対応している。ニューサウスウェールズ州は消費者に純負担をかけないことを求め、スペインの草案は時間単位での新規再生可能エネルギーを求める。勝ち残るのは、条件を明確にし、期限を短くする市場であろう。
私たちが望むのはデジタルバブルではなく、デジタルの大洋です。
日本語訳:「我々が望むのはデジタルバブルではなく、デジタルの大洋である」。
事業者、投資家、ベンダーにとっての意味
上記のタイムラインに基づく当社の見解:
- スペインのすべてのアクセス権に王令を織り込んで評価する。計画需要3.5~4 GWに対して12 GW超が付与されている以上、許可はプロジェクトと同義ではない。アクセス権は、書類上のMWではなく、80%の時間単位再生可能エネルギー要件をどれだけ早く満たせるかで評価すべきである。
- 再生可能エネルギーの調達を今すぐ始める。新規の再生可能エネルギー容量は、稼働開始前18か月以内に設置されていなければならない。2028年に受電するキャンパスにとって、2026~27年に締結するPPAや自家供給契約はクリティカルパス上にある。
- 6か月の猶予期間に備える。王令が11月下旬に施行された場合、許可を取得済みで未接続の案件は2027年5月下旬頃に適合期限を迎えることになる(当社試算)。EU域内の法人、データの域内保管、PUEおよびWUEの設計について、今から書類を準備すべきである。
- PUE 1.15、WUE 0.1を前提に設計する。これらの暫定上限は、現在の空冷・蒸発式設計の多くを排除する。液冷や乾式・クローズドループ排熱のベンダーは、アラゴン州を先行市場と位置付けるべきである。
- 11月29日をシナリオの分岐日として扱う。投票前に承認された王令は新政権によって見直される可能性があり、投票前に承認されなかった場合は草案が書き直される可能性がある。新政権が発足するまでは、スペインのプロジェクトについて2つのタイムラインを維持すべきである。
- 州が承認しているからといって、アラゴン州をリスクフリーとみなさない。国の系統アクセス、Ecologistasによる訴訟、地元での協議は、州の承認より上位に位置する。地域社会への還元策と水利用計画を、初日から予算に組み込むべきである。
市場規模については、当社のスペインデータセンター市場レポート、より広範なイベリアデータセンター市場レポート、およびスペインAIデータセンター市場レポートを参照されたい。容量と規制については、当社のスペインのデータセンター容量ページおよびデータセンター電力・政策トラッカーを参照されたい。
今後の注目点
- 2026年10月~11月:国家評議会の報告を経て、閣僚評議会がデータセンター王令について決定する。政府は10月中の承認を計画していると述べており、Ashurstは10月~11月を見込んでいる。
- 2026年11月29日:スペインの解散総選挙。
- 王令施行から約6か月後:アクセスを付与済みで未接続のプロジェクトが適合性を証明する期限(審査中の申請は3か月)。
- 2027年8月:EUのデータセンター効率格付けクラスの適用開始見込み。草案ではPUEおよびWUEでクラスAが求められる。
- 2028年:Applied Digitalのフィンランド拠点で初受電の見込み。北欧という選択肢のベンチマークとなる。
よくある質問
アラゴン州にはどれだけのデータセンター投資が向かっているのか?
ロイターの報道によると、アラゴン州は今後10年間で600億ユーロを超えるデータセンターおよびデジタルインフラ投資を見込んでいる。名前が挙がっている最大の計画は、AWS(スペイン全体で337億ユーロ)、QTS/Blackstone(カラトラオで最大134億7,100万ユーロ)、Microsoft(最大100億ユーロ)である。
スペインはデータセンターにどれだけの系統アクセスを付与しているのか?
MITECOによると、2021年以降、12 GWを超える系統アクセス権・接続権を付与している。スペインのAI戦略が2030年までに必要とする電力需要は3.5~4 GWであり、付与済みのアクセスは計画上の必要量の約3~3.4倍に当たる(当社試算)。
スペインのデータセンター王令案は何を求めているのか?
1 MW以上の施設に対し、EU域内に設立された事業者によるEU域内でのデータ保管、PUEおよびWUEでクラスA(暫定上限はそれぞれ1.15と0.1)、そして稼働開始前18か月以内に追加された新規容量による、時間単位で一致させた少なくとも80%の再生可能エネルギー供給を求めている。
スペインはいつデータセンター王令を承認するのか?
政府は10月初め、同月中に承認する計画だと述べた。Ashurstは2026年10月~11月を見込んでいる。スペインでは11月29日に解散総選挙が行われ、国民党は、王令が成立すれば多くのプロジェクトが「再評価」されると述べている。
出典
- 環境移行・人口問題省(MITECO)、”El Gobierno plantea impulsar los centros de datos sostenibles, eficientes y soberanos”、2026年8月27日。リンク
- La Moncloa、デジタル変革・公務省、Óscar LópezとAmazon(Mobile World Congressにて)、2026年3月2日。リンク
- ロイター(Khaleej Times経由)、”Fast-track permits turn Spain’s Aragon into a $70 billion data centre magnet. At what cost?”、2026年10月6日。リンク
- Aragón Digital、”Comienza la construcción de los centros de datos de Calatorao: ‘Generará hasta 3.400 empleos’”、2026年9月30日。リンク
- Ashurst、”Centros de Datos: el proyecto normativo que redefine las reglas de acceso a la red y consumo en España”、2026年9月1日。リンク
- Energías Renovables、”El Gobierno prevé aprobar este mes el nuevo real decreto para regular los centros de datos en España”、2026年10月4日。リンク
- Al Jazeera、”Spain’s Pedro Sanchez announces snap election amid housing crisis”、2026年10月5日。リンク
- ESdiario、”Los centros de datos alertan de que el decreto del Gobierno amenaza 9.000 millones de inversiones”、2026年9月14日。リンク
- PSOE Aragón、”El PSOE denuncia que el Gobierno de Aragón concede los PIGA para centros de datos ‘con alfombra roja’”、2026年10月8日。リンク
- elDiario.es、”La explosión de los centros de datos en Aragón: entre la opacidad, el choque institucional y el riesgo de colapso”、2025年8月27日。リンク
- Energías Renovables、”El plan de redes del Gobierno prevé…”、2025年9月23日。リンク
- The Next Web、”Italian data centre group expects €37B of investment by 2036″、2026年10月8日。リンク
- DCD、”Applied Digital to develop 1GW data center campus in Finland”、2026年10月6日。リンク
- NSW Government、”Nation-leading framework to harness NSW data centre investment”、2026年8月17日。リンク
